Kombi Değişiminde Proje Gerekir mi? Uygunluk Belgesi ve Ücretler
Kombi Değişiminde Proje Gerekir mi? Uygunluk Belgesi ve Ücretler
“Kombiyi değiştireceğim, proje çizdirmem gerekiyor mu, İGDAŞ gelecek mi, uygunluk belgesi ne kadar?” Bu üç soru sonbaharda en çok gelen sorulardır ve cevabı kombinin nereye, hangi tipte takılacağına bağlıdır. Formsuz değişim yapıp gaz kontrolünde yakalanan, ya da “aynı yere takıyoruz” diye bacalıdan hermetiğe projesiz geçen çok müşteri gördüm. Bu yazıda kuralı, adımları ve ücretlerin nasıl oluştuğunu sahadan anlatıyorum.
Proje gerekmeyen ve gereken durumlar

| Durum | Proje | Ne yapılır |
|---|---|---|
| Aynı yere, aynı tip (hermetik → hermetik/yoğuşmalı), benzer kapasite | Gerekmez | Sertifikalı firma değişim formu doldurur, dağıtım şirketi kontrol eder |
| Kombinin yeri değişiyor (mutfaktan balkona vb.) | Gerekir | Yeni mahal ve baca için proje çizilir, onaylanır, sonra montaj |
| Bacalı kombiden hermetik ya da yoğuşmalıya geçiş | Gerekir | Cihaz tipi ve atık gaz sistemi değiştiği için proje |
| Kapasite artışı (24 kW → 35 kW gibi) | Çoğunlukla gerekir | Sayaç kapasitesi ve boru çapı yeniden hesaplanır |
| Gaz hattı güzergâhı ya da sayaç yeri değişiyor | Gerekir | Tadilat projesi |
| Merkezi sistemden bireysel kombiye geçiş | Gerekir | İlk abonelik gibi tam proje süreci |
Yoğuşmalı kombiye geçiş genelde “aynı tip” sayılır (ikisi de C tipi) ama yoğuşma suyu gideri için tahliye hattı ve baca terminali değişir; firma bunu formda belirtir. Merkezi sistemden geçiş için merkezi sistemden kombiye geçiş, kapasite seçimi için kaç kW kombi gerekir yazılarına bakın.
Adım adım kombi değişim süreci
Değişimi yalnızca dağıtım şirketinin (İGDAŞ, Başkentgaz, Enerya, Aksa vb.) yetkili/sertifikalı iç tesisat firması yapabilir. Firmanın sertifika numarasını dağıtım şirketi sitesinden doğrulayın. Kombi satan mağaza ile sertifikalı firma aynı olmak zorunda değildir.
Gaz vanası kapatılır, elektrik kesilir, su vanaları kapatılır, tesisat suyu kısmen boşaltılır. Doğru sıra: kombi sökme, taşıma ve montaj.
Kabin ölçüleri (yan/ön 10 cm, üst 30 cm), baca eğimi, gaz flex hortumu en fazla 60 cm, cihaz duvara rijit, sigorta ve topraklama kontrol edilir. Yer kuralları: kombi nereye monte edilir.
Aynı yer/aynı tipte firma değişim formunu dağıtım şirketine sunar. Proje gereken durumda önce proje onayı alınır, montaj ondan sonra yapılır.
Dağıtım şirketi kontrolörü gelir: sızdırmazlık testi, cihaz tipi ve mahal uygunluğu, baca çıkışı, menfez, sayaç, gaz projesiyle uyum. Uygun bulunursa uygunluk belgesi düzenlenir ve gaz açılır (kapatıldıysa).
Cihazın ilk çalıştırması yetkili servis tarafından yapılır; garanti çoğu markada bu kayıtla başlar. İlk çalıştırma öncesi kontrol listesi: kombi ilk çalıştırma.
Uygunluk belgesi nedir, kim verir?
Uygunluk belgesi, dağıtım şirketinin iç tesisatı ve bağlı cihazları yerinde kontrol edip “projeye ve teknik esaslara uygundur” dediği belgedir. Kombi değişiminde dağıtım şirketi artık çoğu bölgede evrak üzerinden değil yerinde kontrolle belge verir. Kontrolde şunlara bakılır:
- Tüm gaz tesisatında sızdırmazlık (basınç testi) ve gaz kaçağı
- Cihazın tipi, gücü ve montaj yerinin projeyle uyumu; hermetik baca terminalinin dış ortama çıkışı
- Ocak olan mahalde menfez ve hacim; bacalı cihaz kaldıysa CO dedektörü: kombi olan odada menfez zorunlu mu
- Sayaç, kolon hattı ve vana durumları; esnek hortum uzunluğu ve cihazın duvara sabitlenmesi
Ücretler nasıl oluşuyor? (2026)
Sabit bir “kombi değişim ücreti” yoktur; üç ayrı kalem toplanır ve şehre, firmaya, cihaz tipine göre değişir:
| Kalem | Kime ödenir | 2026 için kaba bant |
|---|---|---|
| Dağıtım şirketi kontrol / uygunluk belgesi bedeli | İGDAŞ, Başkentgaz vb. | Tarifeye bağlı, görece düşük (birkaç yüz TL); dağıtım şirketinin güncel tarifesinden doğrulayın |
| Sertifikalı firma hizmet bedeli (form, randevu, montaj işçiliği) | Firma | Büyükşehirlerde form + randevu + onay hizmeti için 3.000-5.000 TL bandı sık görülüyor; montaj işçiliği ayrı |
| Proje gereken durumda proje ve onay bedeli | Firma / proje mühendisi | Değişim formuna göre belirgin daha yüksek; tadilat projesi ayrı kalem |
| Malzeme (baca seti, flex hortum, vana, tahliye hattı) | Firma / mağaza | Cihazla birlikte gelen baca seti çoğu zaman yeterli; uzatma gerekiyorsa ek |
Usta notu: değişimden önce parayı boşa harcamayın
Her “kombi bozuldu” değişim gerektirmez. 8-10 yaşındaki bir cihazda ana kart, pompa ya da üç yollu vana değişimi yeni kombinin onda birine mal olur. Ne zaman tamir, ne zaman değişim kararı için kombi ömrü kaç yıl yazısına bakın. Değişime karar verdiyseniz:

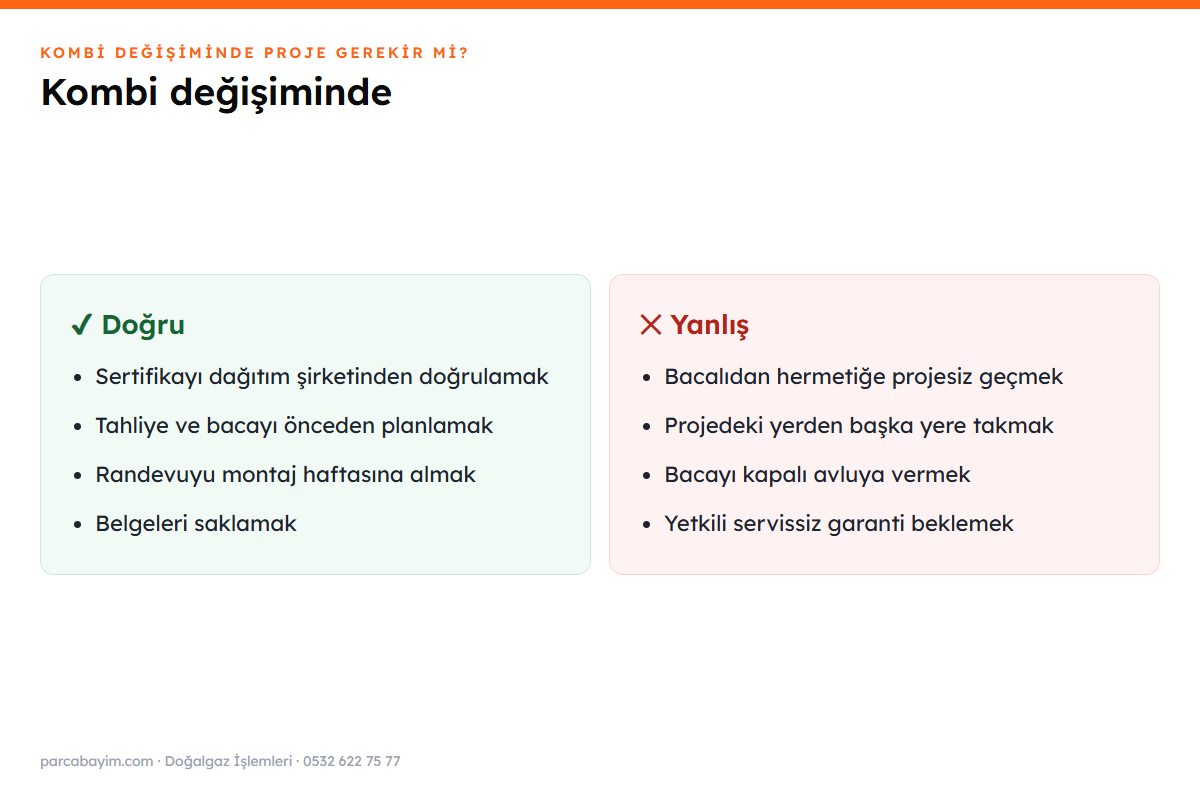

✔ Doğru
- Sertifika numarasını dağıtım şirketinden doğrulamak
- Yoğuşmalıya geçerken tahliye hattını ve baca terminalini önceden planlamak
- Randevu tarihini montajla aynı haftaya almak
- Uygunluk belgesi ve servis devreye alma raporunu saklamak
✕ Yanlış
- Bacalıdan hermetiğe projesiz geçmek
- Kombiyi projedeki yerinden başka yere “aynı yer” diye takmak
- Baca terminalini kapalı avluya ya da aydınlığa vermek
- İlk çalıştırmayı yetkili servise yaptırmadan garanti beklemek
Sıkça Sorulan Sorular
Aynı yere, aynı tipte ve tesisat değişmeden takılıyorsa gerekmez; sertifikalı firma değişim formuyla bildirir. Yer, cihaz tipi (bacalı → hermetik), kapasite ya da gaz hattı değişiyorsa proje gerekir.
Dağıtım şirketinin iç tesisatı ve cihazı yerinde kontrol edip teknik esaslara uygun bulduğunu gösteren belgedir. Kombi değişiminde kontrol sonrası düzenlenir.
Aynı yer ve tipte değişimde projeyi gereksiz kılan bildirimdir. Sertifikalı firma doldurur, dağıtım şirketi randevuyla kontrole gelir.
Hayır. Gaz bağlantısını yalnızca dağıtım şirketinin sertifikalı iç tesisat firması yapabilir; aksi hâlde uygunluk belgesi alınamaz ve sorumluluk size kalır.
Montaj bir gün, dağıtım şirketi randevusu bölgeye göre birkaç gün ile bir hafta arasıdır. Proje gereken durumda onay süresi eklenir.
Hermetikten yoğuşmalıya geçiş aynı cihaz tipi (C tipi) sayıldığı için çoğunlukla değişim formuyla yapılır; yoğuşma suyu tahliyesi ve baca terminali formda belirtilir. Bacalıdan yoğuşmalıya geçiş proje ister.
Dağıtım şirketinin tarifesine göre belirlenir ve görece düşüktür; asıl maliyet firmanın form, randevu ve montaj hizmet bedelidir. Güncel tutarı dağıtım şirketinizden ve firmadan yazılı isteyin.
Kontrol randevusuna kadar gaz genellikle kesilmez; firma değişimi yapar, dağıtım şirketi kontrolde sızdırmazlığı test eder. Uygunsuzluk bulunursa gaz kesilebilir.
Sonuç
Kombi değişiminde proje, cihazın yeri ve tipi değişmiyorsa gerekmez; sertifikalı firma değişim formuyla bildirir ve dağıtım şirketi yerinde kontrolle uygunluk belgesi verir. Yer, tip ve kapasite değişimlerinde proje şarttır. Ücret üç kalemden oluşur ve formsuz “ucuz” değişim en pahalı seçenektir.
- İGDAŞ, Binalar İçin Doğal Gaz Tesisatı Teknik Esasları (2017) — cihaz montaj kuralları ve sertifikalı firma yükümlülükleri
- İGDAŞ Doğal Gaz Bağlantı ve Abonelik Sözleşmesi Genel Şartları — iç tesisat kontrol ve gaz açma süreci
- Sertifikalı iç tesisat firmalarının 2026 kombi değişim formu ve randevu hizmet bedeli ilanları (piyasa gözlemi)
